產品分類 卷?yè)P機廠家資訊您現在的位置:吊裝帶 > 卷?yè)P機廠家資訊 > 電梯安裝小型卷?yè)P機吊裝方案保定徐水某新建小區需要安裝20臺井道電梯,電梯安裝高度在48米,需要把要用的電梯配件設備軌道等物料運送到48米高的樓頂,使用卷?yè)P機進行吊裝。為確保安全,我公司河北冀力索具將根據現場具體情況,編輯此方案,客服不利因素,合理設計工藝,并分享給大家。 一、卷?yè)P機安裝要求: (1)位置: 司機視線好、地勢高出; 距離起吊出不小于15米。 司機仰視角不大于45°; 距離前面個導向滑輪不小于20倍的卷筒長度。 鋼絲繩盡量不穿越道路。

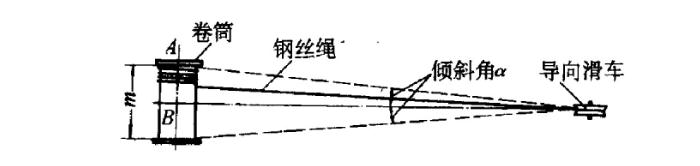

卷?yè)P機與導向滑車距離示意圖 鋼絲繩從卷筒下方繞入,在卷筒上的存繩量不小于四圈。 固定:可采用以下幾種固定方式
現場采用李莊錨固法。因裝置東側地面為洋灰地面,可在地面上砸樁拉固,砸樁深度1.5米,通過鋼絲繩拉鎖與卷?yè)P機固定。

卷?yè)P機固定4種方法 二、小型卷?yè)P機參數以及性能核算 本次電梯吊裝現場用小型卷?yè)P機額定拉力:10KN,即提重為1噸。額定繩速:16米/分。單繩吊裝。外形尺寸760×330×400;鋼絲繩直徑8mm;整機質量80KG;

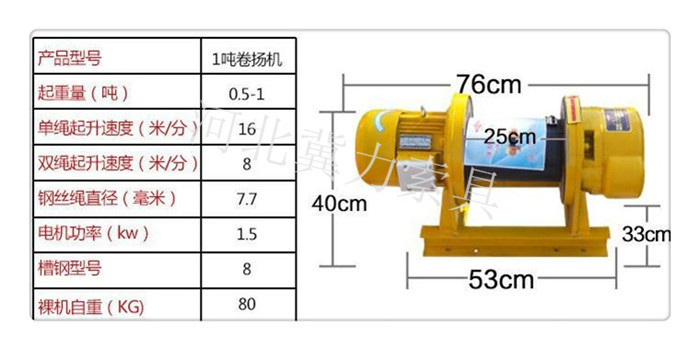

1噸卷?yè)P機規格型號圖 (2)現場到貨各電梯零部件大超質量為250Kg,8個的鋼絲繩承載完全沒有問題。 (3)樓頂卷?yè)P機固定支架廠家自帶,已經進行受力核算,此處不進行重復計算。 (4)吊裝物為電梯零部件,根據到貨清單,到貨零部件規格大為510mm×410mm×400mm,通過纜風繩###吊裝物與繩索間的距離,所以不會(huì )撞繩。 (5)為防止鋼絲繩脫落,需在吊臂頂端滑輪處增設行程限位器,即在軌道的端頭安裝一個固定的極限位置擋板,當鋼絲繩運行到這個位置時,該限位器會(huì )壓下限位開關,切斷主控電路,變幅電機停車,達到限位作用。 三、小型卷?yè)P機吊裝電梯配件注意事項 1)操作人員必須熟悉卷?yè)P機的性能、結構,有實際操作經驗,并且定人定崗。 2)上、下工作人員聯絡(luò )信號采用對講機,吊運施工器具應使用吊籃。 3)建筑卷?yè)P機的電器裝置應由專業電工負責安裝、修理和拆除,以及日常檢查工作。 4)卷?yè)P機操作前,應先進行試車,地錨、制動、防護裝置、電器線路、視線等確認安全后,方可操作。 5)工作時,要有專人監控吊運情況,吊籠應平緩上升,若有搖擺、碰撞現象應立即停止吊運,立即檢查吊裝設備的安全情況,以及吊籠的平衡狀態,無誤后方可吊運。 6)卷?yè)P機運轉時,動作應平穩均勻,起吊重物時應先緩慢吊起,當吊繩已拉緊時,嚴禁猛搖式突然起動加速,并應檢查繩扣及物件的捆綁是否結實、牢靠。嚴禁超負荷使用卷?yè)P機、不得將重物懸于半空,除了進出料樓層,其余樓層電梯井防護門應防護完善。 7)卸貨時,用工具打開電梯井道安全門,打開后及時用事先準備好的鋼筋欄桿檔在電梯井道口處,為卸貨做好準備。當貨物到達本樓層并超過二米時,用對講機叫停,待貨物停穩后用鋼筋鉤鉤住貨物用力朝回拉,在拉的過程中用對講機指揮機房?jì)鹊牟僮魅藛T逐步下鉤,在下的同時把鋼筋欄桿逐步退出,貨物放穩停好后方能卸貨。卸貨完后吊鉤收起及時恢復鋼筋欄桿,卸貨人員必須使用安全帶。 此次使小型卷?yè)P機吊裝電梯配件方案只是給大家展示了其中一小部分,更多方案詳情下篇文章會(huì )為大家繼續講解,如果小伙伴們迫不及待需要查看完整方案,可以聯系我們客戶人員或者下方留言,廠家便會(huì )給您發一份詳細吊裝方案。 卷?yè)P機相關新聞
卷?yè)P機相關產品
|
